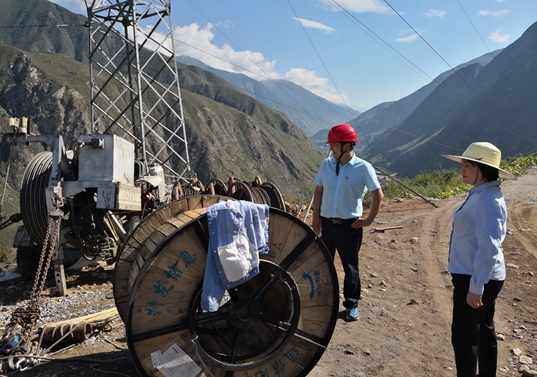

自7月12日川能西部阳光公司220kV姜茂线#15、#30塔段应急迁建项目开工以来,公司全体干部员工按照抓安全、抓质量、抓进度、抓重点的指导思想,开展应急迁建工作。8月15日在前期基础准备工作完成后,为减少停电损失,公司优化项目施工方案,调整施工工序,倒排15天全停电工期。完成5基新塔组立、6基旧塔拆除、路径长度共计6.204km的线路迁建,并利用两站全停期间完成设备预防性试验、技改、缺陷消除等30余项工作。

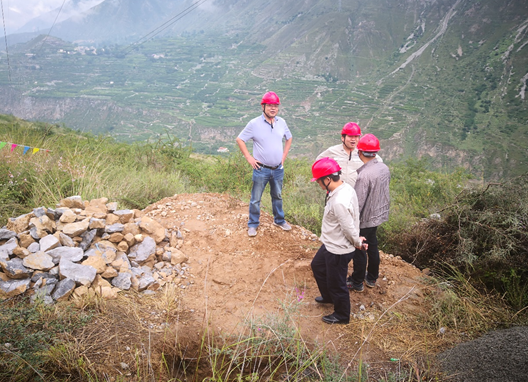

面对工期紧、任务重、作业面交叉多、协调量大等高负荷的压力,公司各部门迎难而上,相互协作、合理安排、加大管理力度,克服山区线路施工中的诸多不利因素和汶川8.20强降雨特大山洪泥石流灾害的影响,8月28日经过公司全体员工坚持不懈的努力,迁建线路一次验收合格,提前2天完成全部工作。8月29日22:35,经四川电力公司调度批准,所属姜射坝、威州电站七台机组顺利并入电网带负荷运行,标志着公司220kV姜茂线#15、#30塔应急抢险迁建工作圆满完成。巩固和提升了川能西部阳光公司安全生产的良好局面,为新中国成立70周年营造了良好的安全生产环境。
